Nu e gaz pe strada ta? Cum ceri extinderea rețelei?

Vrei gaz, dar conducta nu ajunge până la tine? Nu e capăt de drum. Iată cum ceri extinderea rețelei, cine o plătește, cât durează și ce poți face ca să crești șansele.

Pe scurt: Dacă nu ai conductă pe stradă, depui o cerere de racordare la distribuitor pentru extinderea rețelei; cu cât sunt mai mulți solicitanți pe zonă, cu atât cresc șansele. O parte din cost poate fi suportată de distribuitor, restul de solicitanți. IGN Service te ajută cu proiectul și instalația interioară, în Iași și Botoșani.

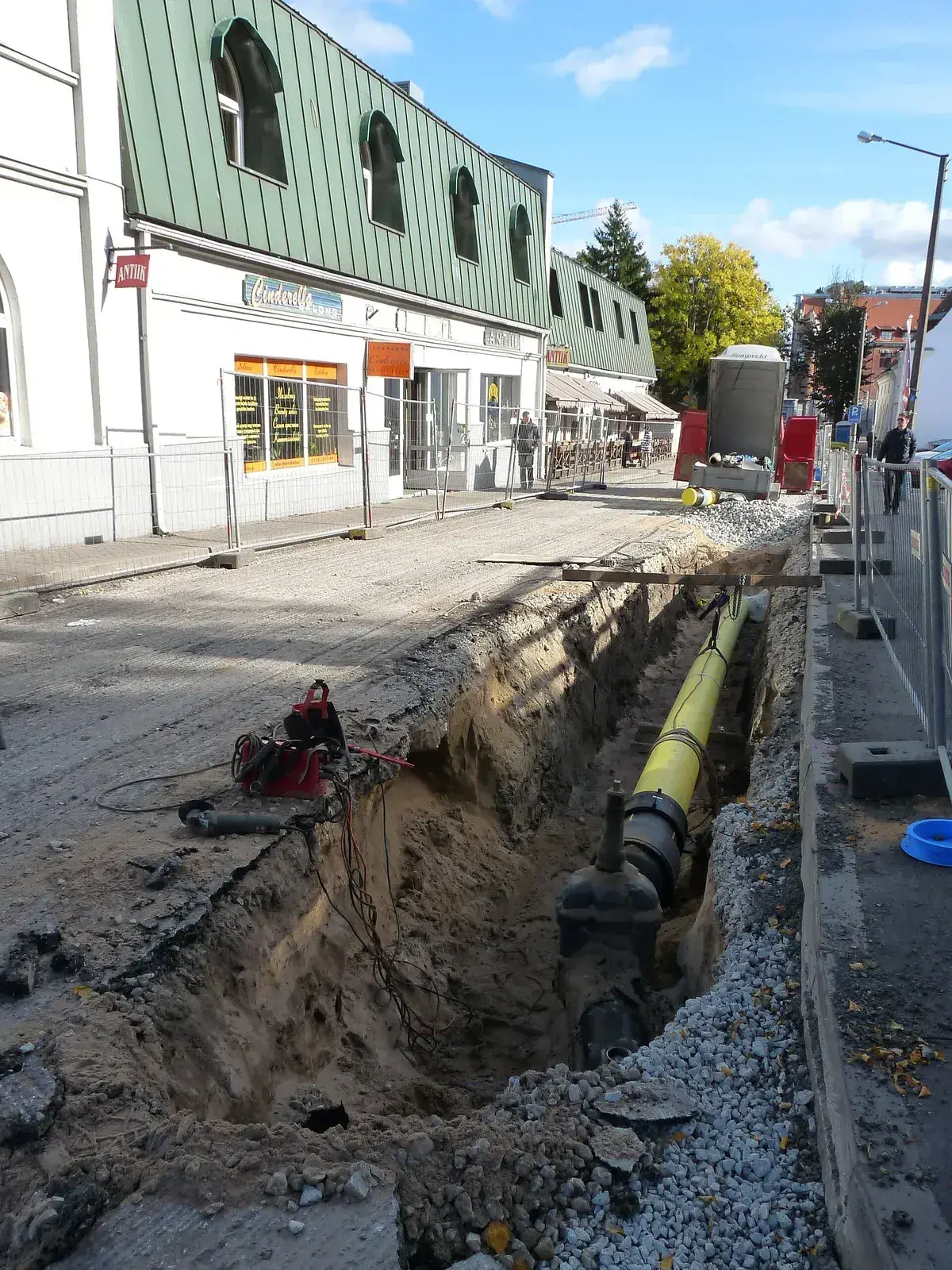

Conductă galbenă de gaz cu robinet, montată în șanțul săpat pe o stradă, lângă clădiri

Primul pas: Cererea de racordare.

Chiar dacă nu e gaz pe stradă, începi tot cu o cerere de racordare la operatorul de distribuție (Delgaz Grid în Iași și Botoșani). Dacă nu există rețea, e nevoie de o extindere, iar operatorul face un studiu tehnico-economic în maximum 30 de zile pentru a stabili dacă investiția e fezabilă.

Cine plătește extinderea?

Depinde de fezabilitatea economică, calculată de operator:

  • Operatorul integral, dacă investiția este rentabilă pentru el (în limita planului anual de investiții).
  • Solicitantul, parțial sau integral, dacă nu este rentabilă.
  • Cofinanțare, operator + solicitant (și/sau primărie) împart costurile.

Dacă finanțezi tu extinderea, cota-parte a operatorului ți se rambursează, fie în 5 tranșe anuale, fie integral în maximum 30 de zile de la punerea în funcțiune.

Cum crești șansele de extindere?

  • Cerere colectivă cu vecinii, consumul cumulat crește șansa unei fezabilități pozitive.
  • Implică primăria (UAT), autoritățile locale pot cere extinderea în planurile de dezvoltare și pot cofinanța.

Cât durează extinderea și ce alternative ai?

Extinderea durează considerabil mai mult decât un branșament simplu, orientativ 9–12 luni sau mai mult, în funcție de planul anual de investiții al operatorului. În zonele unde extinderea nu e fezabilă (case izolate), alternative precum pompa de căldură pot fi mai economice decât o conductă lungă.

Odată ce extinderea este aprobată, ne ocupăm de Proiect și de Instalația de Utilizare Interioară (țevile, robinetele și aparatele de după contor), în Iași, Botoșani și împrejurimi.

Surse: Delgaz Grid · Neogas (extindere rețea) · ANRE. Cadru valabil în iunie 2026.

Când rețeaua ajunge în fața casei, executăm instalația interioară și facem și Montare Detector Gaz, ca să pornești cu aparatele de siguranță montate.

Întrebări frecvente.

Depui o cerere de racordare la operatorul de distribuție; dacă nu există rețea, e nevoie de o extindere, iar operatorul face un studiu tehnico-economic în maximum 30 de zile pentru a stabili fezabilitatea.
Depinde de fezabilitatea economică: Operatorul integral dacă e rentabilă, solicitantul (parțial sau integral) dacă nu, sau prin cofinanțare. Dacă finanțezi tu, cota operatorului se rambursează în 5 ani sau în 30 de zile de la punerea în funcțiune.
Printr-o cerere colectivă cu vecinii (consumul cumulat ajută la fezabilitate) și prin implicarea primăriei, care poate cere extinderea în planurile locale de dezvoltare.
Operatorul finalizează studiul de fezabilitate în maximum 30 de zile; execuția variază de la câteva luni la peste un an, în funcție de complexitate și finanțare.
