Cât durează un Branșament de Gaze și care sunt etapele?
Racordarea la gaze trece prin mai multe etape, cu termene legale clare, dar și cu așteptări realiste, diferite de termenele „pe hârtie". Iată tot procesul, pas cu pas.

Etapele racordării, pas cu pas.
- Cererea de racordare, o depui la operatorul de distribuție (Delgaz Grid în Iași și Botoșani), cu actele anexă.
- Analiza + tariful, operatorul verifică dosarul și se achită tariful de analiză.
- Soluția tehnică + oferta, operatorul stabilește dacă e branșament simplu sau cu extindere.
- Avizul tehnic de racordare (ATR), documentul cu condițiile de racordare.
- Contractul de racordare, se încheie pe baza ATR.
- Proiectarea + autorizațiile, făcute de o firmă autorizată ANRE.

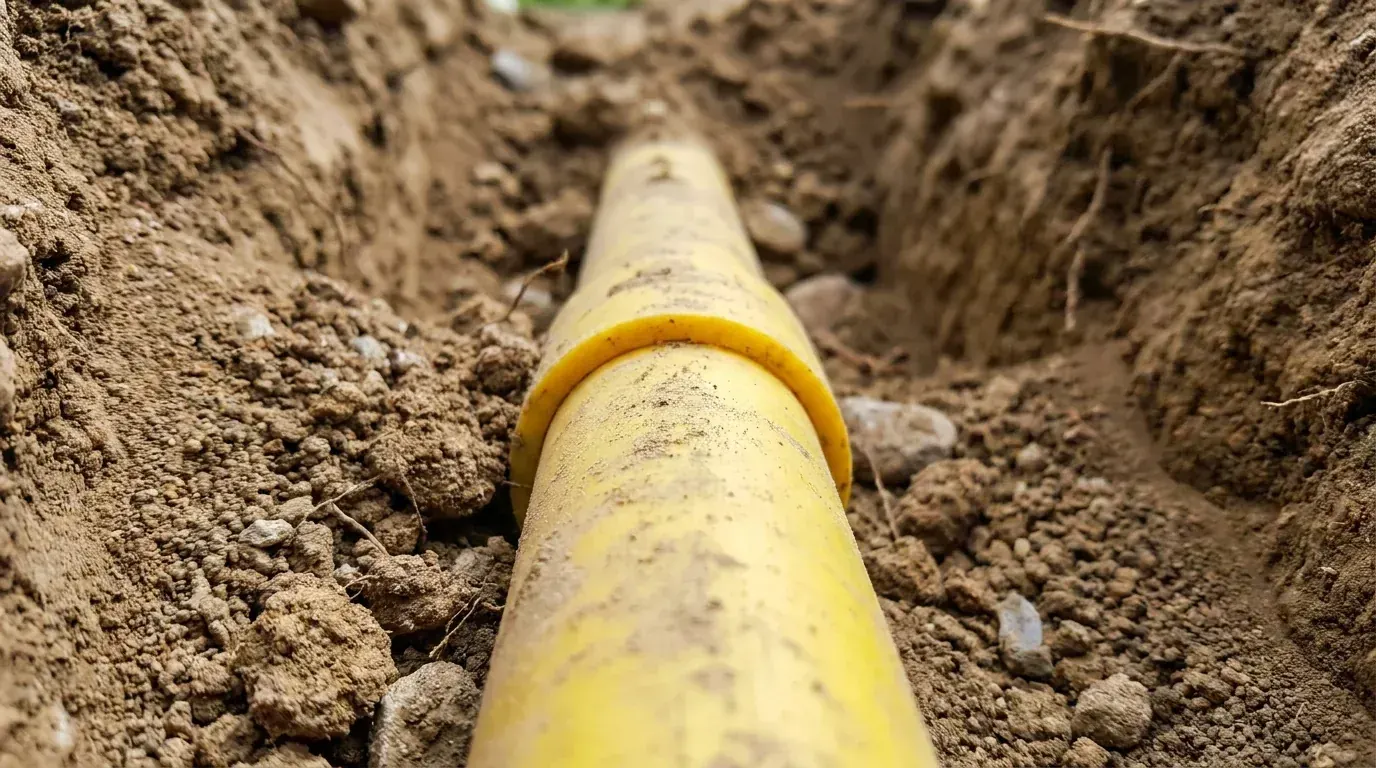

- Execuția branșamentului, săpătură, țeavă, post de reglare-măsurare.
- Instalația de utilizare (interioară), tot de o firmă autorizată ANRE.
- Recepția lucrărilor.
- Punerea în funcțiune și contractul de furnizare.
Termenele legale (Ordinul ANRE 7/2022).
- Operatorul emite soluția tehnică și avizul de racordare (ATR) în maximum 30 de zile de la o cerere corectă și completă.
- Execuția și punerea în funcțiune a instalației de racordare se fac în maximum 90 de zile de la obținerea autorizației de construire.
- Atenție: ATR-ul „expiră" dacă nu semnezi contractul de racordare în 30 de zile de la emiterea lui.
Important: termenul de 90 de zile nu curge de la depunerea cererii, ci de la obținerea autorizației de construire, proiectarea și avizele dinainte pot adăuga luni.
Cât durează în realitate?
- Branșament simplu (rețea existentă pe stradă): orientativ 3–5 luni.
- Cu extindere de rețea: orientativ 9–12 luni sau mai mult.
Sunt estimări realiste, nu termene garantate, depind de încărcarea operatorului, de avize și de sezon.
Cine face ce?
Operatorul (Delgaz Grid), atribuit pe localitate, nu îl alegi tu, execută branșamentul, montează postul de reglare-măsurare, face recepția și punerea în funcțiune. Firma autorizată ANRE (cum suntem noi) face proiectul și instalația interioară. În practică, mulți clienți lasă branșamentul în sarcina operatorului și aleg o firmă autorizată pentru proiect + instalație.
pentru clienții casnici eligibili, branșamentul poate fi suportat de operator, vezi Branșament Gaze Gratuit în 2026.
Surse: Ordinul ANRE nr. 7/2022 · Delgaz Grid · despre-energie.ro (ATR). Cadru valabil în iunie 2026.
